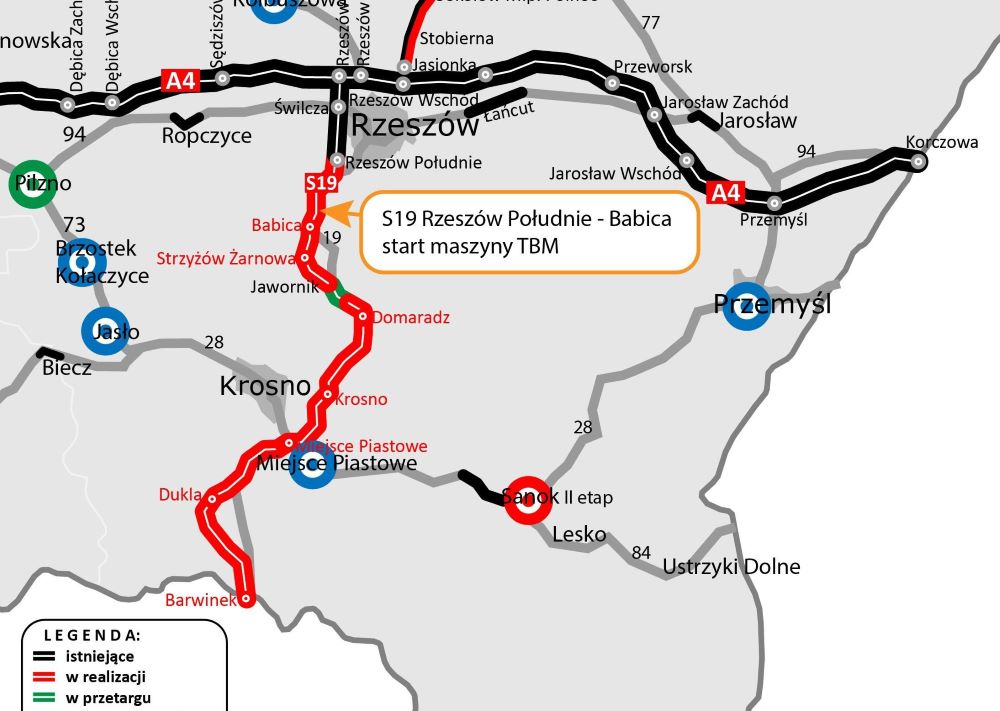

Na odcinku drogi ekspresowej S19 Rzeszów Południe – Babica właśnie rozpoczęło się drążenie pierwszego tunelu w  regionie. Maszyna TBM , nazwana Karpatką, wydrąży ponad 2-kilometrowy tunel pod wzgórzem Grochowiczna.

Tunel o długości 2255 m składał się będzie z dwóch naw, które zostaną połączone 15 przejściami poprzecznymi oraz dodatkowym przejazdem awaryjnym. Każda z naw będzie miała po dwa pasy ruchu oraz dodatkowy pas awaryjny. Technologia, know-how i maszyna do drążenia tunelu, która zostanie wykorzystana podczas budowy odcinka S19 Rzeszów Południe – Babica, zostały dostarczone przez firmę Acciona, partnera Mostostalu Warszawa.

Produkcja elementów obudowy tunelu, tzw. tubingów, odbywa się w hali prefabrykacji bezpośrednio na placu budowy. Zlokalizowana jest ona w Lutoryżu, w miejscu, gdzie docelowo będzie funkcjonowało Miejsce Obsługi Podróżnych (MOP Lutoryż). Hala wyposażona jest w linię produkcyjną, cztery suwnice (największa ma udźwig 60 t) i węzeł betoniarski. Tubingi stanowią rodzaj cylindrycznej obudowy tunelu wykonanej z żelbetu. 10 połączonych tubingów tworzy pierścień. Na obudowę tunelu w Babicy wykorzystanych zostanie przeszło 2230 pierścieni.

Karpatka ma 114 metrów długości i 15,16 metrów średnicy. Jej waga to 4400 ton. Posiada napęd hydrauliczno-elektryczny i 12 silników, każdy o mocy 1 megawata. Ważący 440 ton pierścień skrawający obraca się z prędkością do 2 obrotów na minutę oraz posiada 471 narzędzi służących do wiercenia. Maszyna przejdzie ponad 100 metrów poniżej szczytu wzgórza Grochowiczna. Czas potrzebny na wydrążenie jednej nawy tunelu to ok. 9 miesięcy (przy sprzyjających warunkach). Następnie maszyna w ciągu trzech miesięcy zostanie odwrócona i rozpocznie drążenie kolejnej nawy tunelu.

W lipcu 2023 r. podczas próbnych pompowań mających na celu obniżenie zwierciadła wody na potrzeby drążenia tunelu maszyną TBM, stwierdzono ulatnianie się gazu. Gaz pojawił się w 2 z 44 otworów studziennych.

W celu zapewnienia bezpieczeństwa personelowi pracującemu na budowie, wykonawca wstrzymał prace związane z próbnym pompowaniem oraz wierceniem pozostałych studni. Przy użyciu odpowiedniego sprzętu potwierdzono w pobranych próbkach gazu obecność metanu.

Od samego początku nad rozwiązaniem tego problemu pracował szeroki zespół specjalistów, zarówno po stronie wykonawcy jak i inwestora. Współpracował z nimi zespół ekspertów z Akademii Górniczo-Hutniczej z Krakowa oraz Wyższy Urząd Górniczy w Katowicach oraz Okręgowy Urząd Górniczy w Krośnie.

W związku z wykryciem metanu koniecznie było odpowiednie przygotowanie maszyny TBM do pracy w warunkach metanowych. Konieczne było m.in. zamontowanie systemu czujników wykrywających obecność metanu na etapie drążenia tunelu oraz montaż zmodyfikowanego systemu wentylacji o zwiększonej wydajności umożliwiającego przewietrzanie tunelu i niedopuszczenie do gromadzenia się metanu wewnątrz wyrobiska.

Aktualnie wykonawca odcinka Rzeszów-Babica prowadzi roboty we wszystkich branżach, czyli drogowej, mostowej oraz tunelowej. W branży drogowej zaawansowanie prac wynosi 57 proc.
